Réfection de la rue Abbatucci : phasage du chantier

Planning prévisionnel des travaux

Phase 1

Du lundi 28 juillet au vendredi 26 août 2025
Périmètre : rue de la Gare, square Soustons et rue Abbatucci en demi-chaussée (côté square)

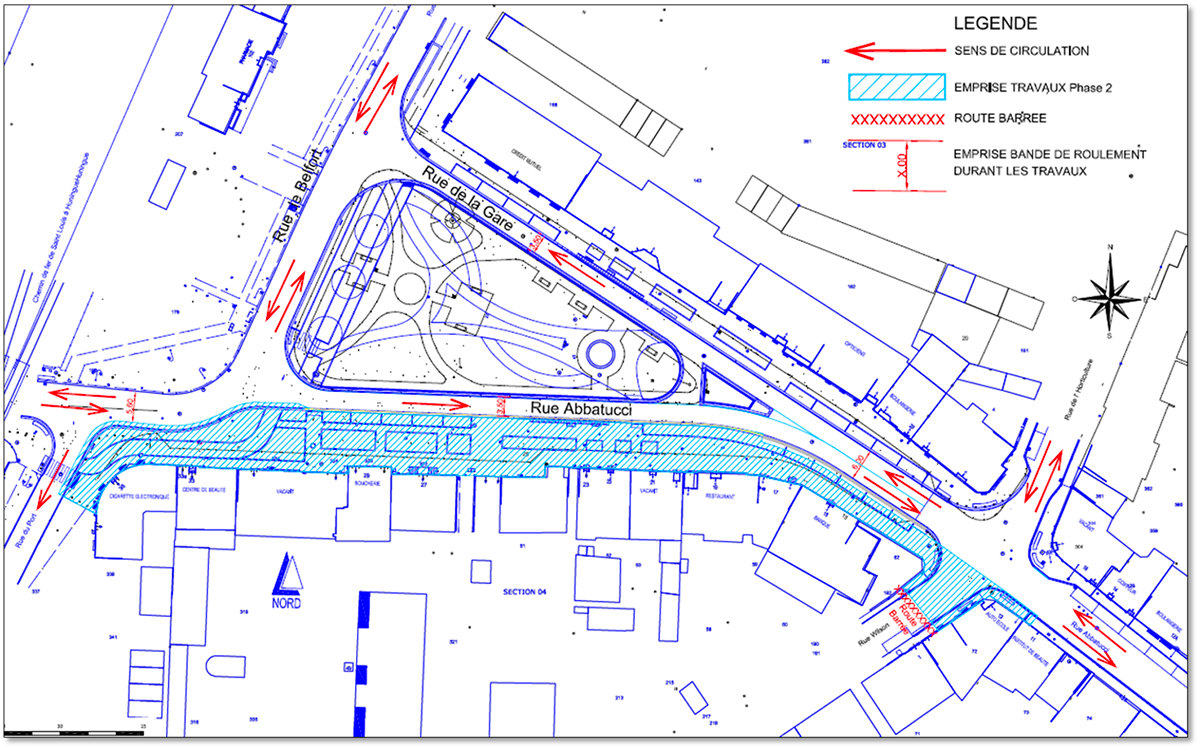

Phase 2

Du 29 août au vendredi 19 décembre 2025
Périmètre : rue Abbatucci en demi-chaussée (côté n° impairs) et jonctions avec rue du Port et rue Wilson

Interruption du chantier

Du 20 décembre au 11 janvier, tout sera mis en œuvre pour garantir un fonctionnement optimal durant les fêtes de fin d’année.

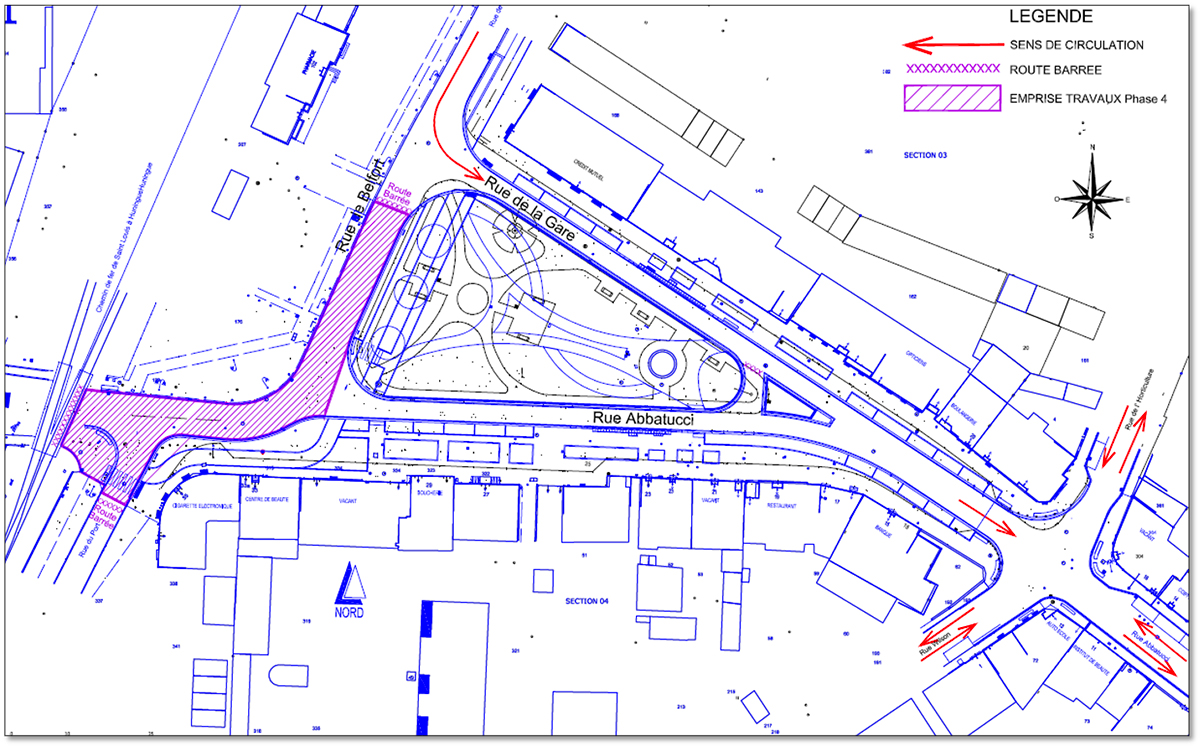

Phase 3

Du 12 au 16 janvier 2026
Périmètre : tronçon rue de Belfort entre rue du Port rue de la Gare

Phase 4

Du 19 au 23 janvier 2026
Périmètre : tronçon rue de Belfort entre rue de la Gare et passage piétons « chemin des écoliers »
